上棟間もない現場、K様邸。
奥様のお母様とお住まいになる2世帯住宅です。
延べ床面積36.8坪、2階建て。
敷地面積が65坪。敷地内に高低差があります。
設計は三宮さん+平田さん、現場監督は有村君、棟梁は日置さんです。

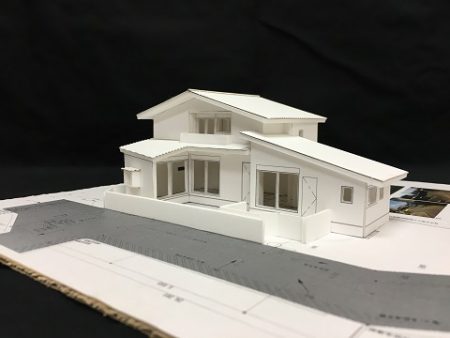

スタディ模型はこんな感じになります。

現在、屋根工事が進行中です。
現在までの工事進捗状況を段階ごとに追うと。

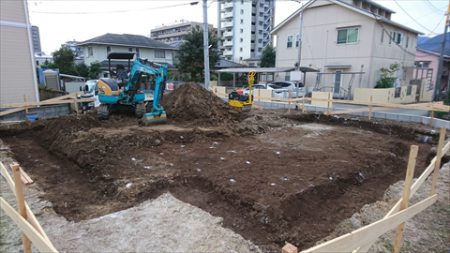

基礎を造るために所定の深さまで掘削。

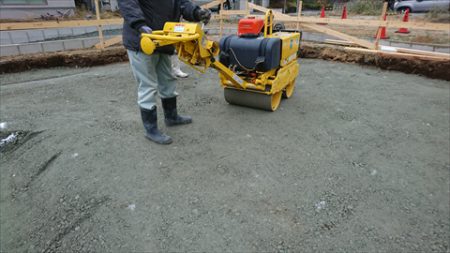

基礎の下になる地盤面を強くするために砕石を入れ、機械を使って締め固めます。

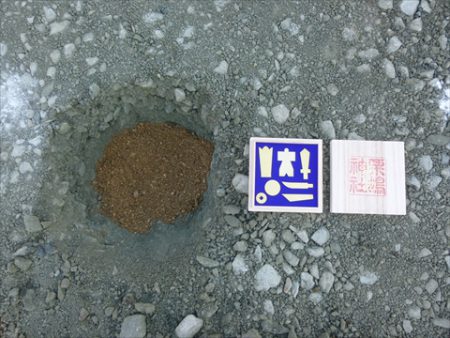

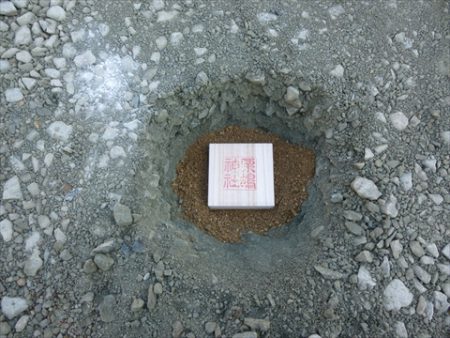

地鎮祭の時に神社から頂いた鎮め物を家の中心に埋めます。

砕石が所定の厚みあるかの確認

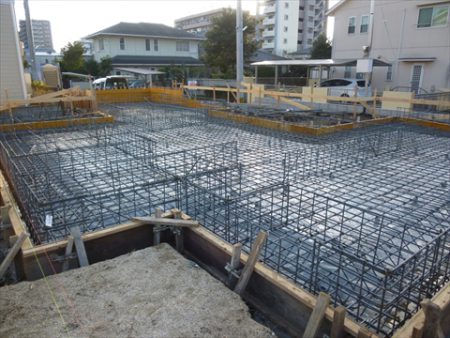

配筋状況

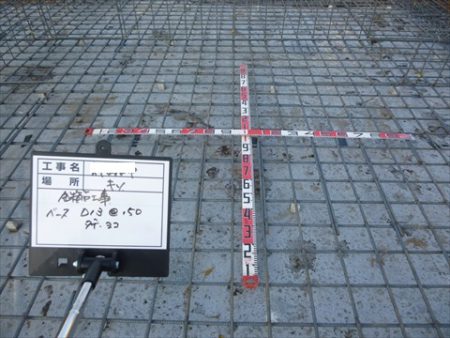

鉄筋の寸法と間隔が当社の仕様規定通りになっているかの確認
第三者機関による配筋検査

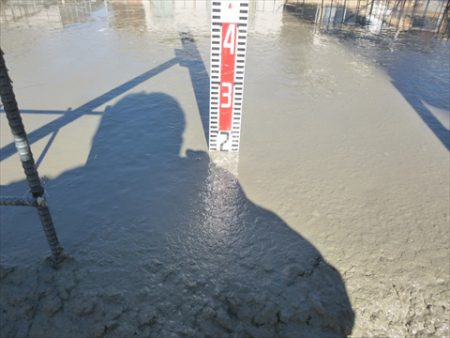

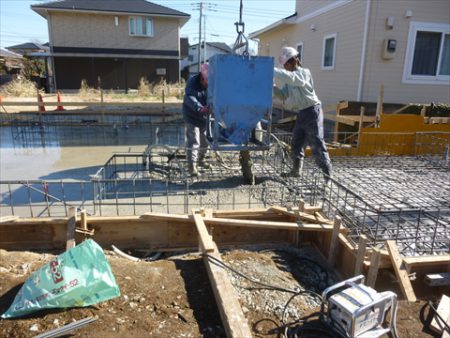

コンクリート打設の状況

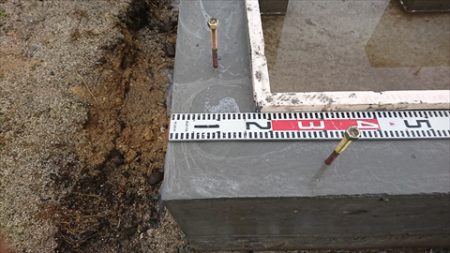

コンクリートの厚みが規定通りになっているかの確認

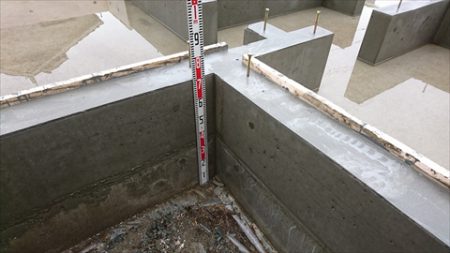

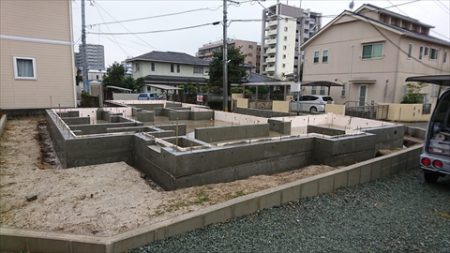

基礎工事完了
基礎の寸法が当社仕様通りになっているかの出来高確認

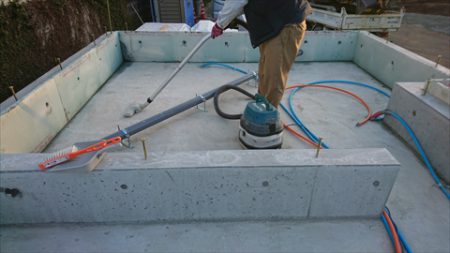

基礎の中を掃除

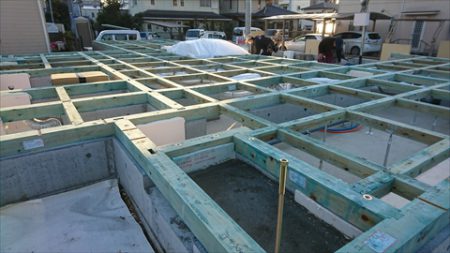

上棟に先立ち、前日までに土台を敷き込みます。

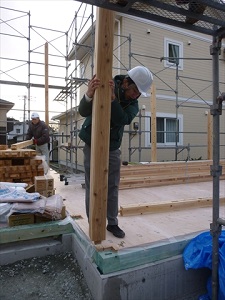

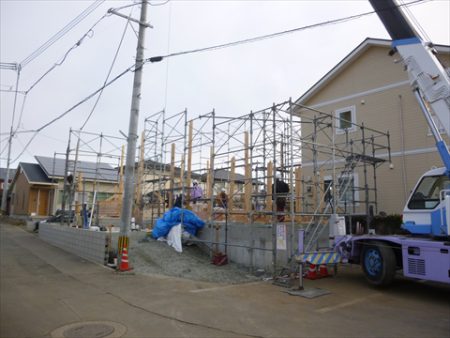

上棟作業開始
お施主様に祈念の柱を取り付けて頂いている所です。

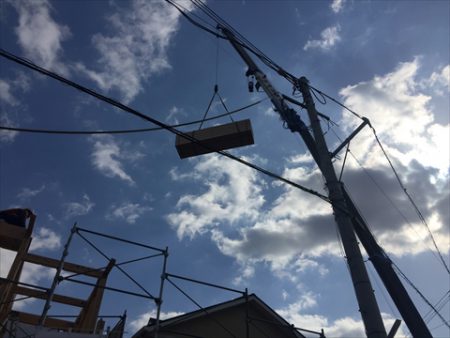

電線を交わしながら木材をクレーンでつり込む様子(神業!)

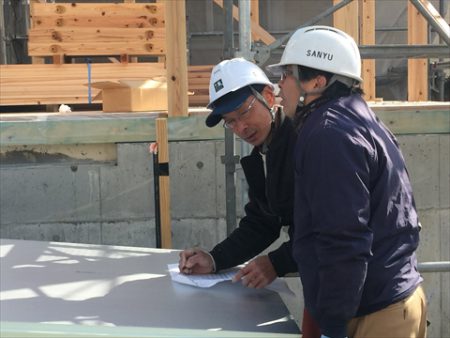

現場担当の有村君と日置棟梁が入念に打ち合わせしている所
外張り用の断熱材、アキレスQ1ボードを屋根面につり上げている所

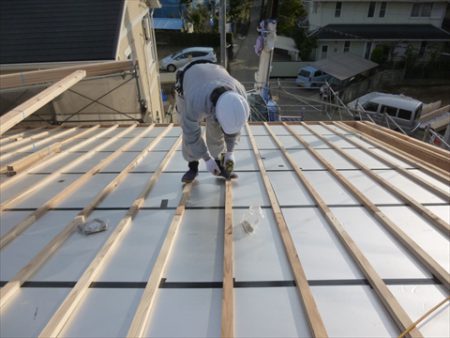

アキレスQ1ボードを屋根面に取り付けて、つなぎ目はすべて気密防水テープで目張り。
通気胴縁を専用ビスで取り付け。

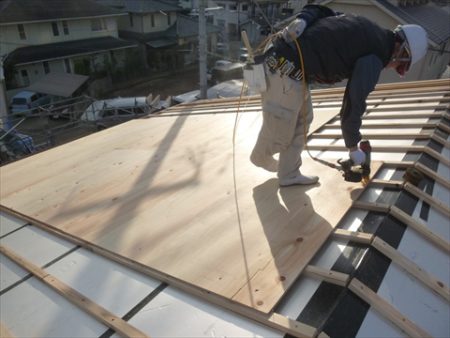

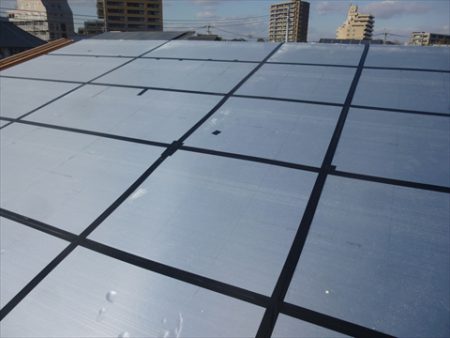

屋根ガルバリウム鋼板下地の針葉樹合板取り付け
ここまでの作業は、1日で終わります。
翌日以降、大工工事と併行しながら

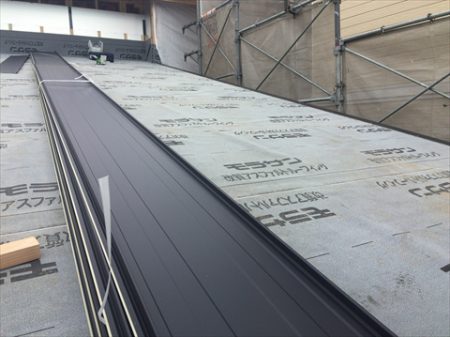

屋根仕舞い(ガルバリウム鋼板などを取り付け)
以上が本日までの作業になります。
